成本組成——材料成本
在工程項目項目管理系統軟件中,項目成本統計分析是手機軟件關鍵之一。項目成本主要分成四大類:人力成本、材料成本、機械設備成本、其它雜費成本。金鼎工程項目項目管理系統軟件也是那樣區劃的(如下圖所示:),而每一類又細分化了許多控制模塊,每一個控制模塊下邊又包括了許多基本的業務流程單據,各類基本業務流程單據最后篩選產生項目成本。
材料成本,可分成自買材料、甲供材料兩類(在其中甲供材料依據項目具體情況可挑選是不是要列入統計分析)。
自買材料自購材料是項目常用材料由自身企業給予。自買材料的成本相當于項目常用材料的總額度(材料成本與該材料是不是支付不相干),自買材料成本的造成與下面好多個業務流程單據有關:(填寫以下單據時一定要填寫材料價格及總數,不然將不容易造成成本。)

【別的出入庫單】一般用在初期庫存量鍵入或材料來源于不牽涉應付款的狀況。在填寫別的出入庫單時入場方法挑選:直進項目,那麼單據清單中材料的額度會直接進入單據所挑選的項目成本中。假如選取了別的進庫,那麼這批材料的數額不容易立即反應到項目成本中,這批材料務必出入庫后才會進到項目成本(這批材料的成本以出入庫時需填寫單據中的數額為標準)。

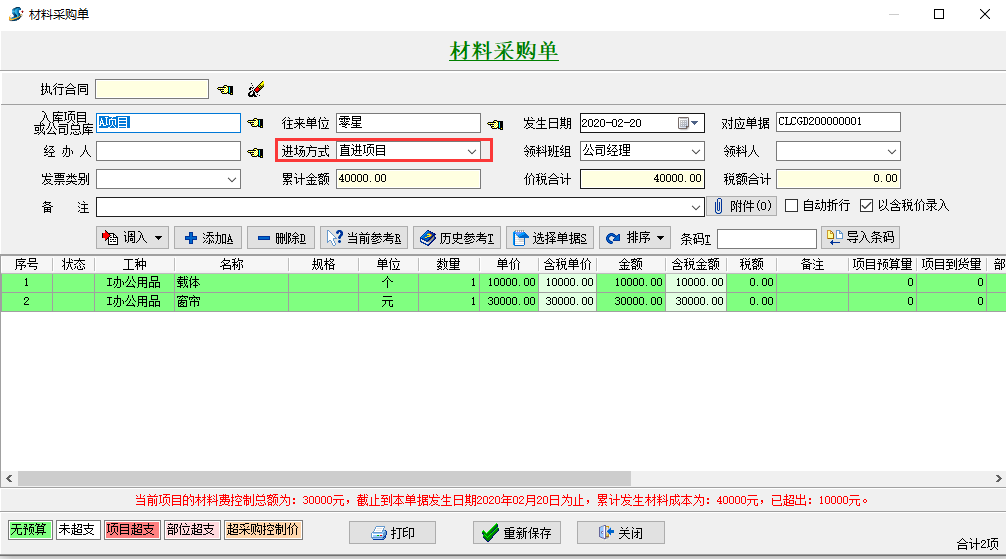

【材料訂貨單】也稱之為:材料驗收報告單、材料出入庫單,是材料購置時,材料抵達當場后要填寫的單據。在單據填寫時入場方法分成:采購入庫和直進項目。與別的出入庫單同樣,入場方法挑選直進項目時,清單中的材料額度會直接進入單據選定的項目成本中。

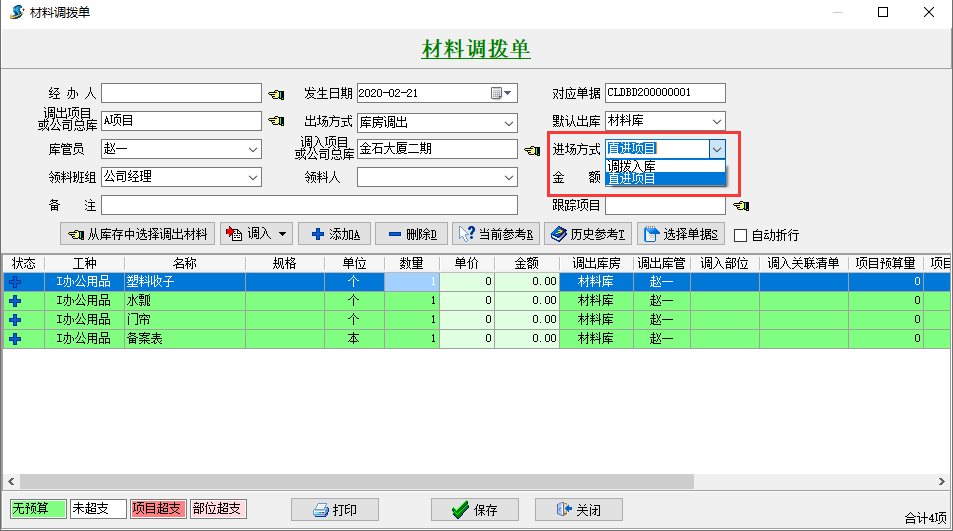

【材料調撥單】適用于:項目與項目中間的材料調拔,或企業總庫與項目中間的材料調拔。在填寫時要挑選好調成項目和加入項目。調成項目有二種登場方法:倉庫調成和隊組繳料,加入項目有二種入場方法:調拔進庫和直進項目。入場方法挑選直進項目時,清單中的材料額度會進到加入項目的成本中。假如調成項目,登場方法挑選的是隊組繳料,也就是以項目當場立即調成的,這時調出項目的成本中會減掉清單中材料的額度。

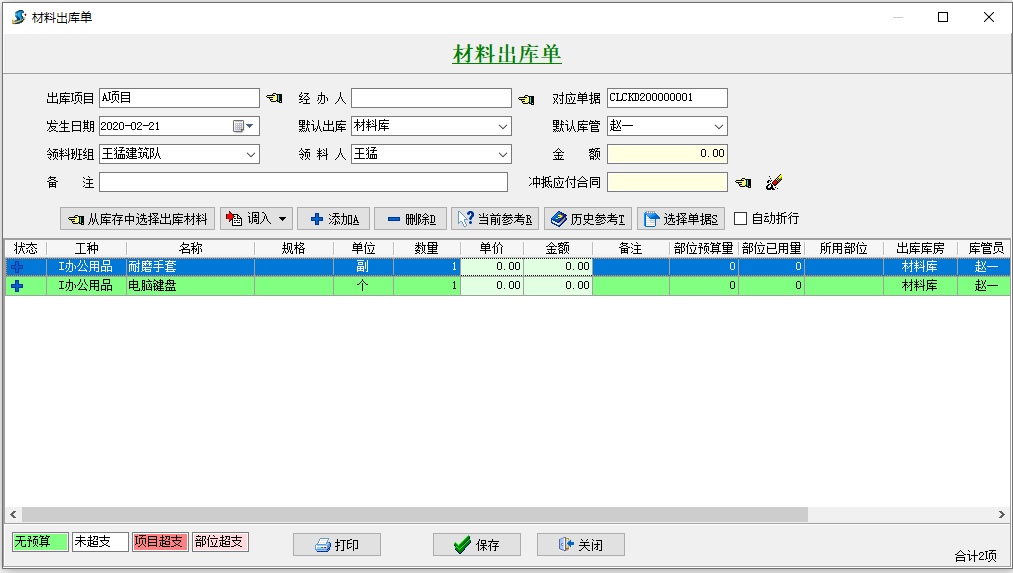

【材料出入庫單】出庫單清單中全部的材料都進到出入庫單中挑選出入庫項目的成本。

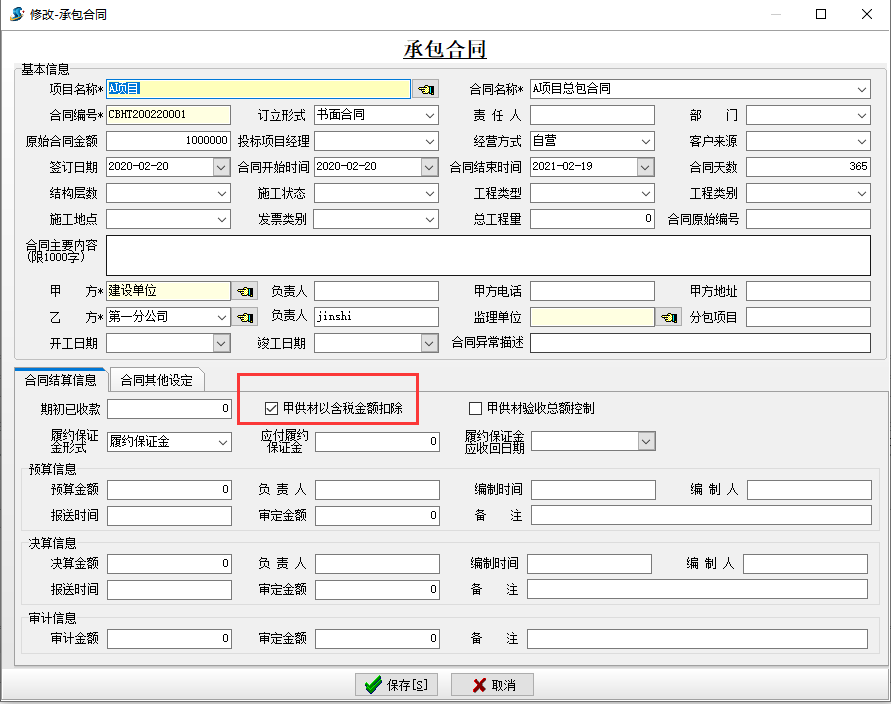

甲供材料甲供材料,是項目常用材料由甲方公司給予。在默認設置狀況下甲供材不容易統計分析入項目成本,假如客戶期待甲供材統計分析入項目成本,務必在工程承包合同中把有關電源開關開啟,如下圖:
甲供材料成本的造成與2個業務流程單據有關:

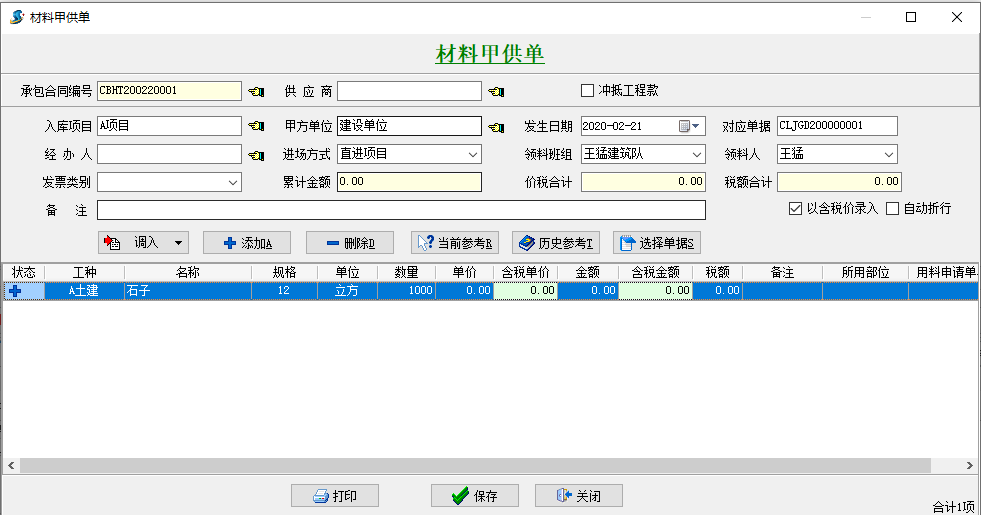

【材料甲供單】這張單據,是在甲供材料進場時填寫的業務流程單據,填寫單據時,入場方法挑選直進項目,則該批材料會直接進入項目甲供成本。

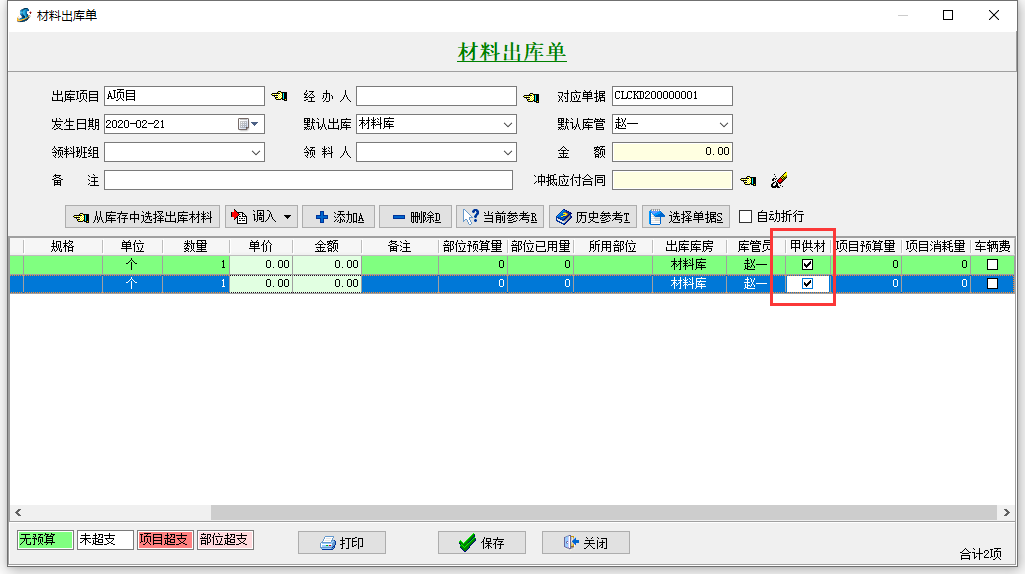

【材料出入庫單】在材料庫存量單填寫的情況下,在清單中挑選甲供,則該材料會進到項目甲供成本。
