本文對金石項目管理系統的項目管理、統計模塊進行一個簡單而綜合的介紹。
項目管理軟件的進度管理功能非常強大,企業的領導可以通過對應進度管理功能,監控項目計劃執行情況,盡早發現項目中潛在的風險和問題,及時進行資源調度和計劃調整,保證項目能夠穩定的走向竣工。
一、數據收集、生成
施工計劃-任務分解 施工計劃和施工任務分解是上級部門根據項目的整體計劃制定,對每日工地工作的指導與安排,任務下發后,對應的施工員應通過每日工作的實際情況通過施工日志單予以回應。
項目日志是項目進度數據的源泉,項目進度的數據源于項目施工人員每日填報的【項目日志】和定期匯總的【工程量清單進度填報】。

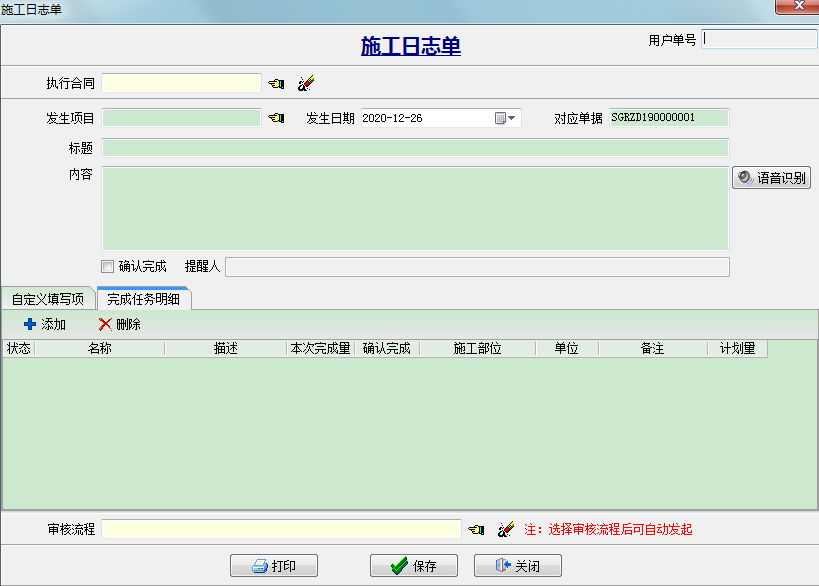

施工日志是記錄工程每日進展的基礎單據,項目每日進展過程中發生的各類情況都可以通過項目日志反饋。

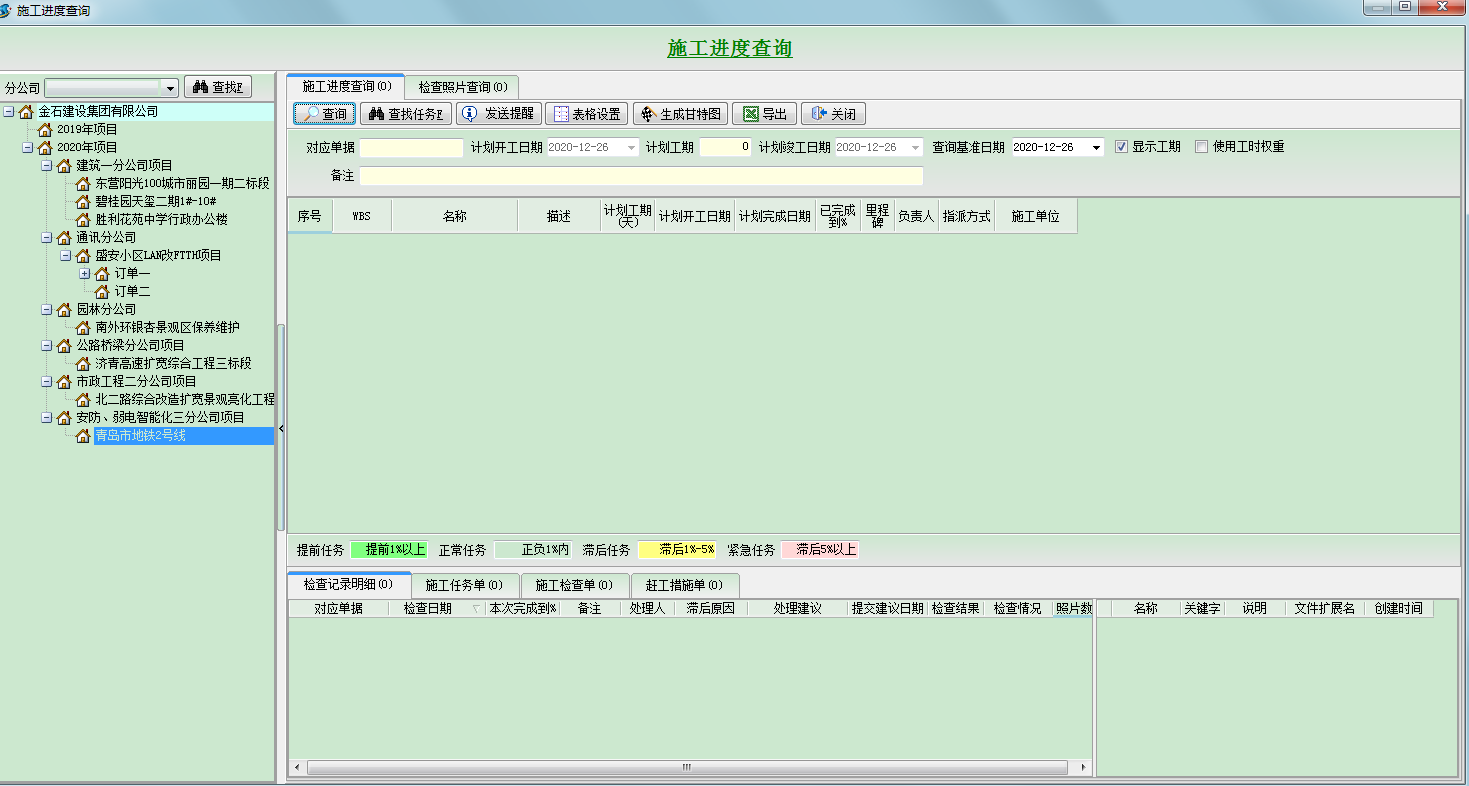

軟件提供施工進度在線查詢功能,可以查詢項目進展開工日期、計劃完工日期、已完成、里程碑、指派人等信息,并可以通過顏色予以標記項目的進展變化、具體信息。
二、系統展現
項目管理系統在設計初,深度調查了工地實情,保證軟件的所有名詞、流程都契合工程造價、工程管理的相應規則。
進度展現分為三級:項目-部位-清單
統計的屬性包括:項目日期、工期、工程量、單價、產值、結算金額。
另外系統提供了一個特別設計,展現的數據可以分為形象計算體系和實際情況計算體系兩種。
1形象計算體系
形象計算體系主要作用于向承包單位向甲方提報,通過相對合理的數據變化、展現,讓承包單位在款項回流上占據主動,緩解資金壓力。
2項目實情計算體系
項目實情進度展現主要用于展現項目的實際情況,讓承包單位的領導能夠直觀的感受到項目的動態變化、改進方向、以及需求等。
三、展現形式
1項目進度信息表
項目信息表是數據展現的基礎,表格能清晰、全面的體現各項項目數據。以下是表格的樣式示例:
A工程量(預算)=清單分解里的量,即和甲方簽訂的合同量或預算量。
預算產值=工程量×綜合單價
B形象完成量=【工程量清單進度填報】(填報類別:形象進度)
形象完成產值=形象完成量×綜合單價
形象完成%=形象完成產值/預算產值
形象未完成量=工程量(預算)-實際完成量
C實際完成量=【工程量清單進度填報】(填報類別:實際進度)+【分包驗收單】的審定量
實際完成產值=實際完成量×綜合單價
實際完成%=實際完成量/工程量(預算)
D分包合同量=分包合同內容量+分包變更單內容量
分包未完成量=分包合同量-實際完成量
分包完成%=實際完成量/分包合同量
2 甘特圖
甘特圖是一種非常直接的展現形式,雖然圖反饋的數據并不多,不過勝在直接。甘特圖的屬性可以自由設定(圖形、顏色)。金石項目管理系統將甘特圖融入了表格中,展現更為直觀細致。
如上圖所示,左側為表格,右側為甘特圖,甘特圖的顏色可以在系統中自由設置,每一條色軸中,較淺的代表總目標、預期計劃,深色代表則當前的完成情況。
- ☆金石軟件放假通知
- ☆如何選擇適合的施工管理軟件?
- ☆金石工程項目管理軟件能為企業提供哪些
- ☆施工管理軟件具備哪些功能?
- ☆施工管理軟件怎么解決常見的工程管理問
- ☆中國水利水電第十工程局有限公司對工程
- ☆金石軟件新增項目結算提醒功能
- ☆金石云商平臺增加開標結果的公示功能
- ☆金石軟件新增往來單位增改單功能
- ☆金石軟件升級-增加腳標匯總
- ☆金石軟件升級——新增員工維護歸屬
- ☆金石軟件功能優化——對應承包合同編號
- ☆施工管理軟件為企業解決的問題
- ☆建筑工程施工管理軟件的特點
- ☆施工管理軟件——推動企業數字化的利器
